Vann-, avløps og overvannsledninger til Skårersletta – Nyhetsbrev april 2024

Arbeidene med å rehabilitere vann-, avløps- og overvannsledningene som ligger langs Løkenåsveien går stadig framover.

Vi startet ved Solheim barnehage med fase 1, 2 og 3 og har nå kommet til krysset Løkenåsveien - Skåreråsen. Dette er fase 4 av prosjektet, og prosjektets fremdrift går som planlagt. Alle arbeider skal være ferdige i løpet av november 2024.

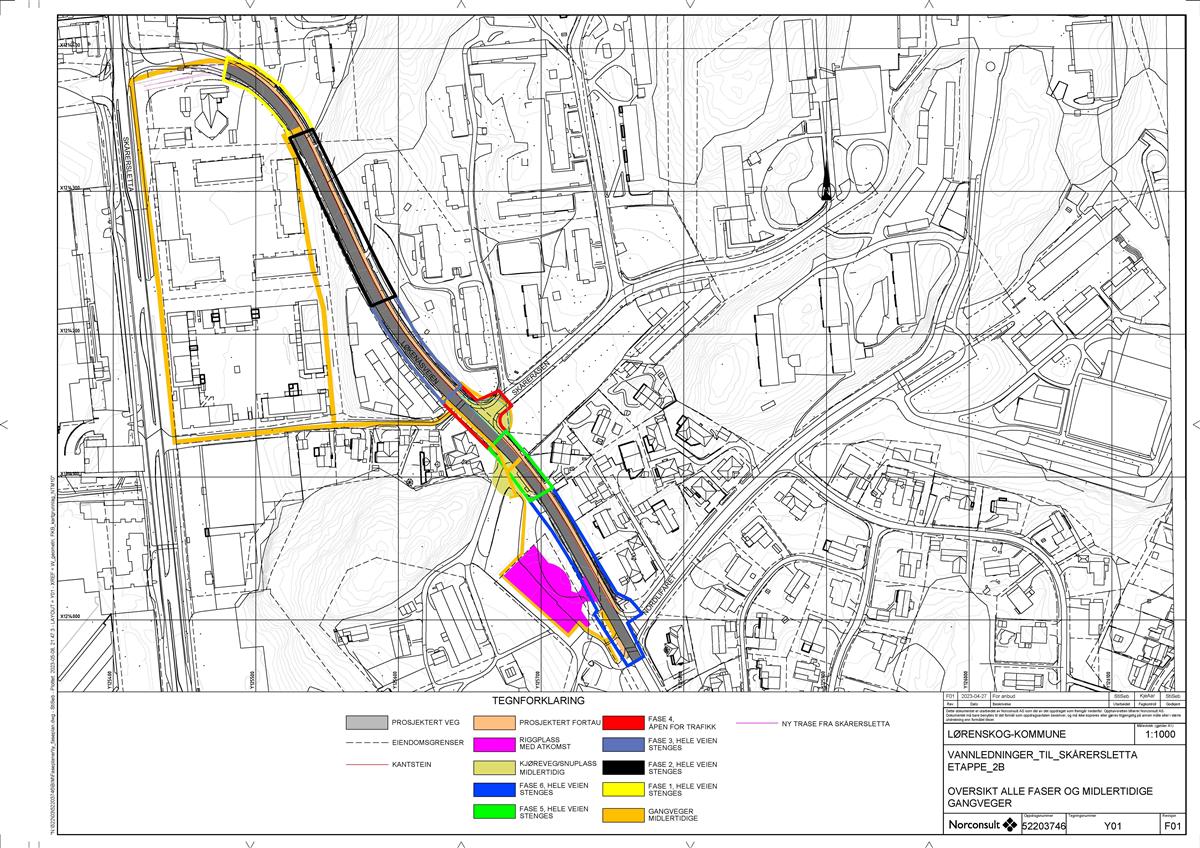

Oversikt over de ulike fasene - Klikk for stort bildeFasene 1-6 i prosjektet

Planlagt fremdrift for de ulike fasene:

  • Milepæl 1 – Ferdigstillelse av fase 1 og 2 i februar 2024
  • Milepæl 2 – Ferdigstillelse av fase 3 i april 2024
  • Milepæl 3 – Ferdigstillelse av fase 4 i juni 2024
  • Milepæl 4 – Ferdigstillelse av fase 5 i august 2024
  • Milepæl 5 – Ferdigstillelse av fase 6 i oktober 2024

Alle arbeider skal være ferdige i løpet av november 2024.

Oppsummering av hovedaktiviteter i fase 3

Hittil har vi gjort følgende hovedaktiviteter i prosjektet:

  • Gravd og sprengt grøfter opp til Skårerfaret.
  • Lagt nye rør og kummer.
  • Kantstein mellom vei og fortau er satt (se bildet nedenfor) og vi har asfaltert. Det øverste asfaltlaget (slitelaget) legges senere.
En gravemaskin som jobber i veirenna - Klikk for stort bilde Kai Holm / Lørenskog kommune

Planlagte hovedaktiviteter fram til slutten av juni

Fram til slutten av juni skal vi gjøre arbeider i krysset Løkenåsveien – Skåreråsen. Her skal vi:

  • grave og sprenge grøft
  • legge rør og kummer
  • skifte ut masser
  • sette kantstein

I tillegg skal vi arbeide med veigrøfter, mur, autovern, bekkeinntak og veilysanlegg på strekningen fra Skårersletta og fram til Skåreråsen.

Trafikkavvikling ved krysset Løkenåsveien - Skåreråsen

Mens vi utfører arbeider i krysset Løkenåsveien – Skåreråsen blir trafikken ledet rundt krysset. Skissen nedenfor viser gang- og kjøremønster for denne perioden.

Kart som viser kjøremønster - Klikk for stort bildeSkissen viser gang- og kjøremønsteret i krysset Løkenåsveien – Skåreråsen i perioden hvor det arbeides i krysset.

I juni, når vi er ferdige med arbeidene i dette krysset, endres trafikkmønsteret i Løkenåsveien igjen. Da åpner vi Løkenåsveien mellom Skårersletta og Skåreråsen og stenger den mellom Skåreråsen og Nordlifaret. Vi sender ut mer informasjon om dette når det nærmer seg.

Informasjon om arbeidstid og kommunikasjon med publikum

Vi vil gjennom hele anleggsperioden jobbe for å holde publikum oppdatert om fremdriften i prosjektet generelt, og arbeid som kan påvirke naboer spesielt. Informasjon vil bli gitt via nyhetsbrev som dette og med direkte dialog med berørte naboer.

Her kan du lese mer om prosjektet.

Anleggsarbeider kan pågå på hverdager mellom klokken 7:00 og 19:00. Det kan også forekomme arbeider på lørdager klokken 08:00 – 15:00.
Vi gir beskjed på forhånd om arbeid som må gjøres på natt eller helligdager.

Kontaktinformasjon

Kai H. Holm

Byggeleder Lørenskog kommune

Telefon: 95 14 27 33

E-post: kaihol@lorenskog.kommune.no

Camilla Moen

Prosjektleder, Lørenskog kommune

Telefon: 41 65 54 57

E-post: cammoe@lorenskog.kommune.no
