Flomreduserende tiltak og nytt vann- og avløpsnett på Visperud

I perioder med stor nedbør har det oppstått flomsituasjoner på Visperudområdet, hvor både overvann og kloakk har kommet inn i husene. Dette skyldes at Røykåsbekken og ledningsnettet i området ikke klarer ikke å ta unna vannet. En annen stor utfordring er at mye rent grunnvann og regnvann, kalt fremmedvann, lekker inn i avløpssystemet. Kommunen anslår at 70 % av avløpsvannet som sendes til rensing ved NRVA i Lillestrøm er fremmedvann. Dette betyr at rundt 560.000 m³ vann fra Visperudområdet blir renset unødvendig. Nå gjør kommunen tiltak for å rette opp i dette.

TREDJE OG SISTE ETAPPE: Arbeidet som nå skal utføres er det tredje og siste delprosjektet for å redusere flomfaren på Visperud. - Klikk for stort bildeTREDJE OG SISTE ETAPPE: Arbeidet som nå skal utføres er det tredje og siste delprosjektet for å redusere flomfaren på Visperud.

Det er flere årsaker til problemene på Visperud. For det første har avløpsnettet i området for liten kapasitet, rørene er gamle og har sprekker. Det fører til at fremmedvann siver inn i rørene og tar opp plass. I tillegg har Røykåsbekken, som ligger ovenfor Visperud, ikke hatt kapasitet til å ta unna regnvannet når det har regnet kraftig.

For å rette opp i dette, er kommunen godt i gang med et omfattende tredelt prosjekt. Vi har etablert et fordrøyningsbasseng som gjør det mulig å regulere vannmengden i Røykåsbekken ved flomsituasjoner. Vi har også boret en større avløpsledning til hovedavløpstunellen. I april 2025 starter tredje og siste etappe av prosjektet, som omfatter rehabilitering av vann- og avløpsnettet på Visperud. Når alle de tre prosjektene er gjennomført, vil vi se den fulle effekten av alle tiltakene.

Oppgradering av vann- og avløpsnettet på Visperud og Thurmannskogen

Vi skal derfor rehabilitere 2,8 km av vann- og avløpsnettet på Visperud og under Røykåsveien, ved Njåls vei. Der hvor vi graver grøfter skal vi samtidig skifte ut gatebelysningen.

Sommeren 2025 vil trafikkmønsteret ved krysset Røykåsveien x Njåls vei endres noe, da nye rør skal legges under Røykåsveien. Det vil komme nærmere informasjon om dette.

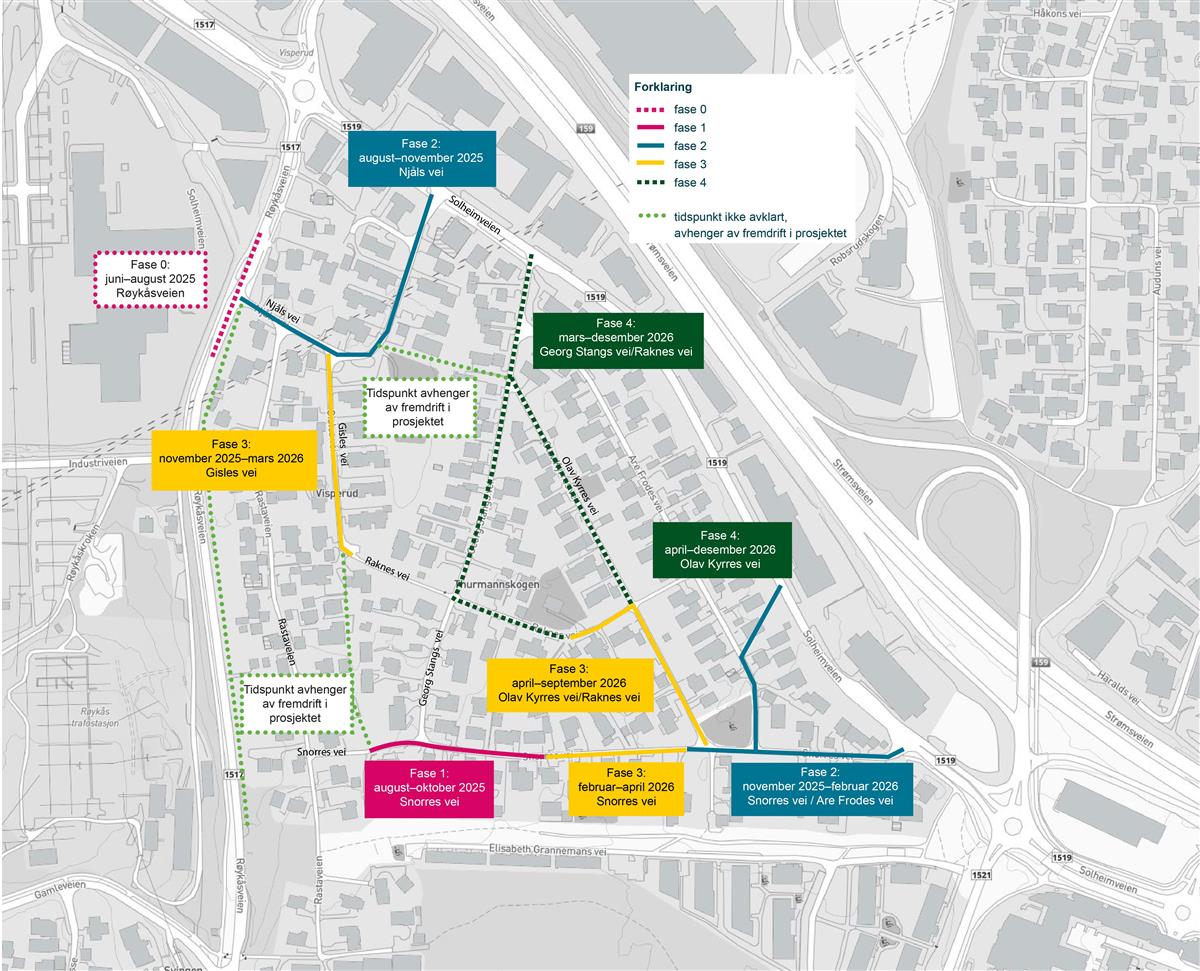

Anleggsarbeidene starter i april 2025 og pågår fram til høsten 2027, og de skal gjennomføres i flere faser. I kartet nedenfor ser du når vi planlegger å arbeide hvor. Vi vurderer hele tiden hvordan prosjektet kan gjennomføres på en best mulig måte og så effektivt som mulig, så faseplanen kan endre seg etter hvert som arbeidene går framover.

Kart over området Visperud og Thurmannskogen som viser når og hvor vi skal utføre anleggsarbeider. Planen kan endre seg etterhvert som arbeidene går framover. - Klikk for stort bildeHer ser du når og hvor vi skal utføre arbeider. Planen kan endre seg etterhvert som arbeidene går framover. Lørenskog kommune

Hvordan vil arbeidene påvirke dere som bor og ferdes i området?

Arbeidstid

Normal arbeidstid på anlegget er mandag–fredag kl. 7.00–19.00. Hvis det oppstår noe uforutsett som må retts opp i med én gang, kan det bli nødvendig å arbeide ut over normal arbeidstid.

Hvis vi planlegger å arbeide ut over normal arbeidstid, varsler vi dette via nyhetsbrev. Se informasjon om nyhetsbrev nedenfor.

Kjøremønster

Det blir endring i kjøremønsteret som følge av at vi må grave i veien. Omkjøring blir skiltet.

Sommeren 2025 skal vi legge rør under Røykåsveien, og trafikkmønsteret ved krysset Røykåsveien/Njåls vei blir endret. Vi kommer med informasjon om dette når det nærmer seg.

Støy og støv

Det kommer til å bli noe støy i forbindelse med arbeidene. Entreprenøren vil gjøre tiltak for å unngå at arbeidene støver for mye og de vil rengjøre veiene de benytter ved behov.

Trafikksikkerhet

Det blir en del anleggstrafikk i området mens arbeidene pågår. Sikkerheten til dere som bor og ferdes i området er en av de viktigste prioriteringene i prosjektet. Vi har gode planer og rutiner for tiltak knyttet til dette. Snakk likevel gjerne med barna deres om at det er viktig å se seg for når de går til skolen og leker i gata.  Se gjerne filmen Stopp, se og vink på YouTube fra Lastebileierforbundet sammen med barna dine.

Lekeplassene blir stengt midlertidig

Vi skal gjenbruke så mye jord- og steinmasser som vi kan på området. Dette reduserer antall lastebiler som kjører inn og ut på området, noe som er bra både for trafikksikkerheten og klimaet. Vi må beklageligvis benytte områdene ved krysset Snorres vei/Are Frodes vei og ved svingen i Njåls vei som i dag er lekeplass til mellomlagring av masser for gjenbruk.

Fra mandag 28. april og gjennom hele anleggsperioden blir lekeplassene derfor midlertidig stengt. Lekeapparatene blir demontert og mellomlagret, og når anleggsarbeidene er ferdige blir de montert opp igjen.

Vi har vurdert om det er mulig å sette opp enkelte av lekeapparatene et annet sted i området mens arbeidene pågår. Det stilles strenge krav til utforming av lekeplasser, og vi har dessverre ikke funnet noen god løsning for dette i området.

Fotballbanen ved Njåls vei blir ikke berørt av anleggsarbeidene.

Overordnet fremdriftsplan for prosjektet

  • Sommer 2024 – gjennomført detaljprosjekt
  • Høst 2024 – gjennomført konkurranse for anskaffelse av entreprenør
  • Februar 2025 – kommunestyret vedtok å bevilge midler til å gjennomføre prosjektet
  • Februar 2025 – Inngått avtale med entreprenør Arne Olav Lund AS
  • April 2025 – høst 2027 – gjennomføring av anleggsarbeider



Motta nyhetsbrev fra prosjektet

På denne nettsiden kommer vi til å legge ut informasjon om prosjektet og anleggsarbeidene. Legg inn e-postadressen din, så blir du varslet når det kommer nye meldinger.

Kontaktinformasjon

Ta kontakt med vår byggeleder hvis du har spørsmål.

Kai H. Holm
Byggeleder
Telefon: 95 14 27 33
E-post: kaihol@lorenskog.kommune.no
